Как подобрать временное ограждение для строительной площадки

Автор: Илья Ковалёв — автор статей для сайта и эксперт в обеспечении строительных объектов.
Временное ограждение выбирают по задаче участка: обозначить границу опасной зоны, отделить место работ, ограничить доступ или организовать проход людей. Для стройплощадки сначала проверяют проектную схему и требования к периметру, затем подбирают панели, опоры, соединения, ворота и калитки. СПО, 1БН, 3БН и фан-барьеры различаются конструкцией и назначением: каждому участку подбирают свой тип.
Функция ограждения определяет выбор конструкции и её комплекта.
Какие задачи должно решать ограждение
Начнем с границы участка строительных работ и риска для людей по обе ее стороны. Сигнальное ограждение предупреждает об опасной зоне; защитное и защитно-охранное выполняют другие функции. Если рядом проходят пешеходы, работает техника или возможен вынос материалов за пределы площадки, в схеме размещения учитывают и эти условия. Действующий ГОСТ Р 58967-2020 относится к инвентарным ограждениям строительных площадок и участков строительных, земляных, ремонтных и других перечисленных в нем работ. Конкретные требования к объекту определяют по проектной документации и действующим правилам организации строительства.
При выборе важно учитывать:
- какую границу закрывают — весь периметр, участок работ или временный маршрут;
- где находятся проезды, проходы и пересечения с пешеходными путями;
- каково основание под опорами, есть ли уклон и перепады высот;
- какая нужна функция: предупреждение, защита зоны или контроль доступа;
- будут ли элементы линии ограждения переставлять и использовать на следующих объектах.
Это поможет выбрать конструкцию по функции, а не по одному названию. Например, перфорированное заполнение и профлист по-разному закрывают обзор, а размер опор и способ соединения влияют на схему монтажа.
Комментарий Ильи Ковалева. Если в заявке указана только длина периметра, сначала нанесите на схему въезд, проходы и участки с разными задачами. Так будет понятно, где нужна сигнальная граница, а где — закрытая линия с контролем доступа.
Чем отличаются СПО, 1БН, 3БН и фан-барьеры
Сопоставляйте не только тип изделия, но и полную линию ограждения: заполнение, стойки, основания, крепеж и точки доступа. СПО сохраняет обзор, 1БН(1) обозначает границу работ, 3БН формирует закрытый периметр, а фан-барьеры помогают организовать движение людей.
| Тип | Конструкция | Когда рассматривать | Что учесть при подборе |
|---|---|---|---|
| СПО | Сварная сетчатая панель; встречаются рамы из трубы 20 × 20 и 25 × 25 мм | Когда нужна видимая граница с обзором через сетку и возможностью переставлять ограждение | Размер, ячейку, соединение соседних панелей и схему установки |
| 1БН(1) | Сигнальные панели с перфорированным металлическим листом; варианты со стойками и опорами | Когда задача проекта — обозначить участок и предупредить о зоне работ | Размер, стойки, опоры, проемы и сигнальное обозначение |
| 3БН | Защитно-охранные панели с заполнением из профнастила С8 и бетонными блоками в описанных исполнениях | Когда требуется закрытый периметр и предусмотрен контролируемый доступ | Комплектность системы, устойчивость, ворота, калитки и дополнительные элементы по проекту |
| Фан-барьер | Трубчатый переносной барьер; варианты со стационарными или съемными опорами | Для направления потока людей или локального ограничения прохода | Схему движения людей, ширину прохода и способ соединения барьеров |
Комментарий Ильи Ковалева. Сравнивать одну панель с другой по заполнению удобно, но для решения о монтаже этого мало. Сопоставьте полные комплекты: стойки, основания, соединители и элементы проемов для каждого исполнения.
Когда подходит СПО
Секции СПО имеют сетчатое заполнение и оставляют обзор площадки. Сборно-передвижные исполнения различаются высотой, длиной и сечением рамы. При подборе определяют размер панели, замковое соединение и способ установки. Для участка, где важен обзор через ограждение, сетчатая конструкция удобна; в случае закрытого периметра выбирают сплошное заполнение. СПО можно использовать повторно после осмотра рамы и соединений.

СПО 1200 × 2000 мм: сетчатая панель, показанная отдельно для сравнения конструкции.

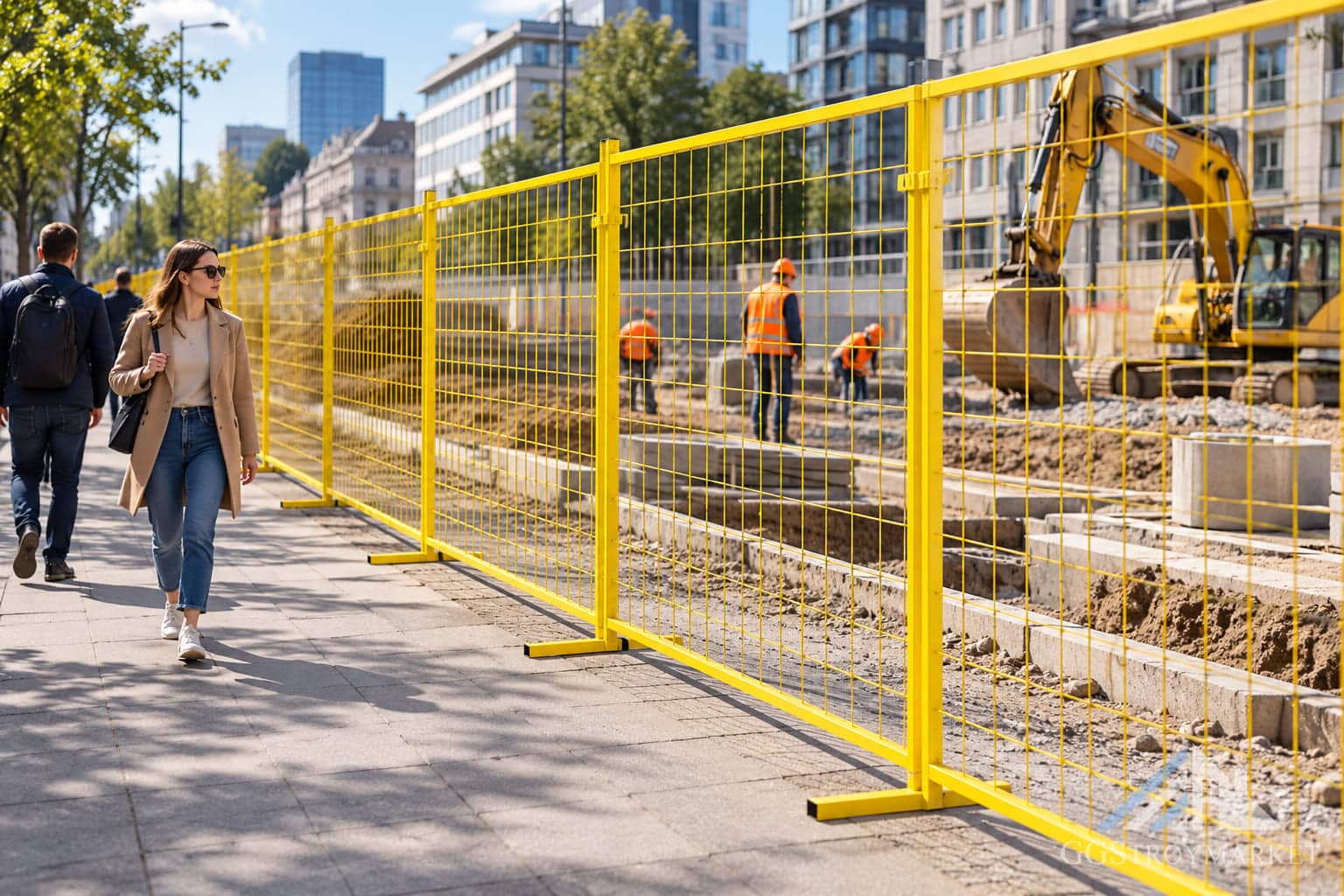

Иллюстрация применения: сетчатая линия СПО у зоны дорожных работ сохраняет обзор.
Когда рассматривать 1БН(1)
1БН(1) — сигнальное ограждение с перфорированным металлическим заполнением. Оно помогает обозначить участок работ и сохранить частичную видимость через отверстия. На предметном фото — оцинкованная модель 2000 × 1600 мм с ножками; при подборе учитывают размер, тип опор и расположение проходов.

1БН(1) 2000 × 1600 мм: перфорированный лист и ножки в показанном исполнении.

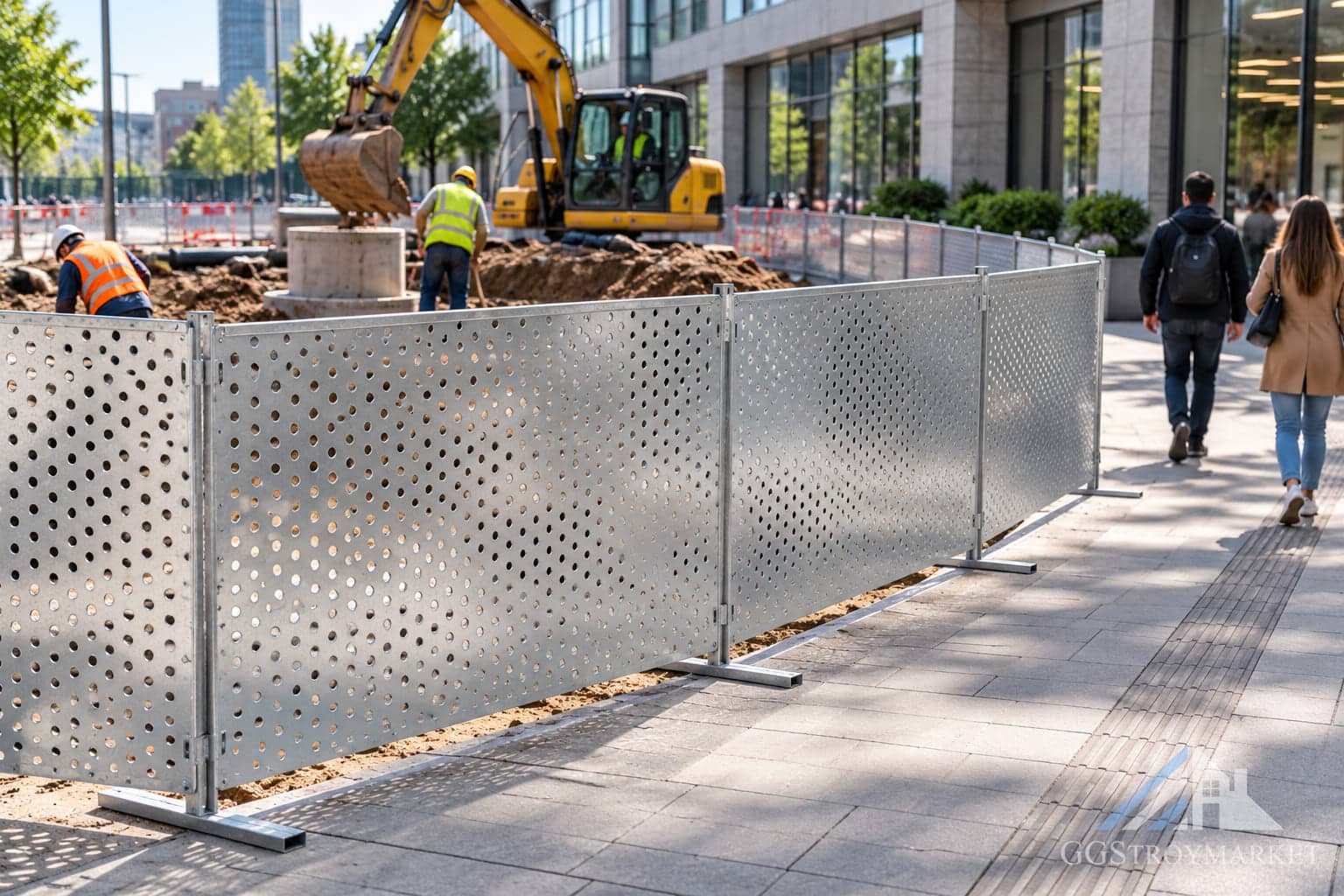

Иллюстрация применения: 1БН обозначает зону временных работ рядом с пешеходным маршрутом.
Когда рассматривать 3БН
3БН — защитно-охранные панели с заполнением из профлиста. Сплошная линия закрывает обзор на площадку и помогает организовать контролируемый доступ через ворота и калитки. Если рядом с периметром есть риск падения предметов, проект предусматривает дополнительные защитные элементы.

3БН 2400 × 2000 мм: сплошное заполнение из профнастила и бетонные основания в показанной модели.
Комплект 3БН подбирают по длине линии, расположению ворот и калиток, типу основания и схеме крепления. Состав элементов удобно сверить с паспортом исполнения.

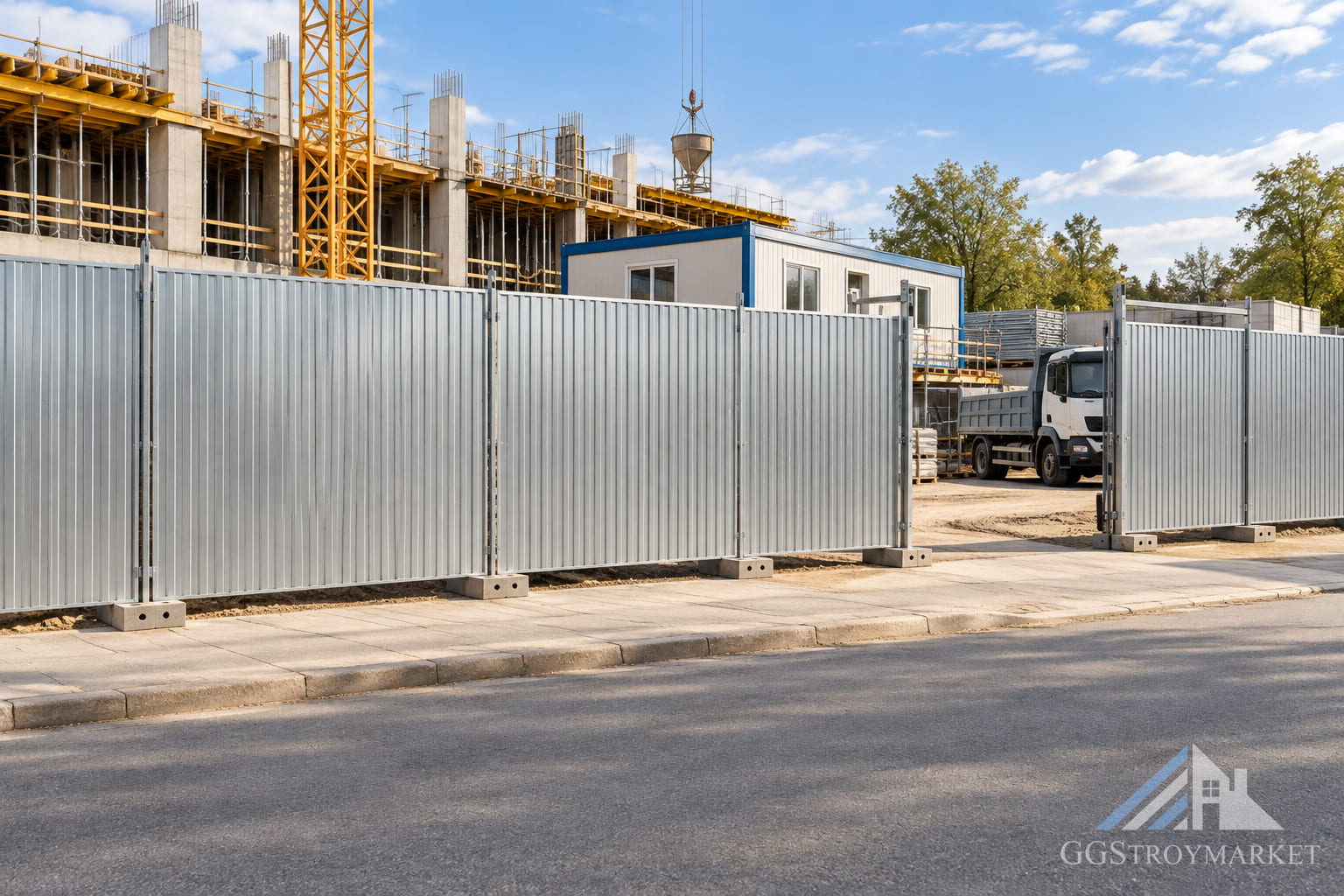

Иллюстрация применения: сплошной периметр 3БН у стройплощадки с организованным въездом.
Можно ли поставить фан-барьер вместо строительного ограждения
Фан-барьеры помогают направить поток людей и временно перекрыть проход. Трубчатые секции со съемными опорами удобно переставлять при изменении маршрута. Их применяют у входов на мероприятия, вдоль очередей и для локального зонирования. На строительной площадке для периметра с защитной или охранной функцией выбирают соответствующий тип ограждения.

Фан-барьер ОП-32 1200 × 1500 мм: трубчатое заполнение и съемная опора показаны отдельно.

Иллюстрация применения: фан-барьеры формируют маршрут болельщиков у входа на стадион.
Комментарий Ильи Ковалева. Переносной барьер удобен, когда маршрут людей меняется в течение мероприятия. Заранее определите ширину прохода и место разворота потока: именно схема движения подскажет число секций и расположение разрывов.
Как проверить основание, крепление и устойчивость
Основание подбирают вместе с выбранной моделью и условиями места установки. Бетонный блок согласуют с размером стойки и схемой соединения; устойчивость линии оценивают в сборе. На асфальте, плитке, уплотненном грунте и неровной поверхности различаются условия опирания, выравнивания и риск смещения. Ветровое воздействие на сплошное заполнение также отличается от воздействия на сетку, поэтому схему крепления выбирают для конкретной конструкции.
До монтажа сверяют фактическое покрытие, уклон, трассы подземных коммуникаций, повороты и углы. Проверяют совместимость оснований, хомутов или замков, наличие укосин там, где они предусмотрены расчетом и инструкцией. Для комплектующих важны посадочные размеры: похожий бетонный блок или хомут не обязательно подходит к выбранной стойке. Нужные опоры и соединения выбирают вместе с точной моделью изделия.
Разметку, опоры и проходы согласуют с проектом производства работ и принятой схемой организации площадки. При изменении маршрута техники или места складирования схему линии ограждения обновляют. Ветровую нагрузку и способ анкеровки определяют расчетом системы для условий объекта.
Как рассчитать секции, ворота и калитки
Для предварительного подсчета измерьте длину каждой прямой линии, вычтите проектные проемы и разделите остаток на рабочую ширину выбранной секции. Результат округляют вверх для каждого независимого отрезка, а затем уточняют по углам, стыкам и нестандартным участкам. Это расчет количества панелей, а не готовая монтажная схема.
Например, если прямой отрезок имеет длину 24 м, из него исключен проезд шириной 4 м, а рабочая длина секции составляет 2 м, предварительно получится (24 − 4) / 2 = 10 секций. Дополнительно учитывают стойки и основания на концах линии, соединения, ворота для техники и калитку для прохода людей. Не умножайте число панелей на два для подсчета блоков автоматически: общий узел двух соседних элементов и отдельные опоры на краях требуют схемы конкретной системы.
Перед окончательной комплектацией запишите размеры проездов, направление открывания створок, отметки поверхности, повороты, количество самостоятельных отрезков и график перестановки ограждения. Эти данные помогут выбрать нужные детали и проверить комплектность без пропуска узлов, от которых зависит установка.
Комментарий Ильи Ковалева. Деление длины линии на ширину панели дает только предварительное число секций. Отдельно выпишите крайние и угловые узлы, проемы, стойки и крепеж: количество этих деталей нельзя надежно получить одним множителем.
Короткий порядок выбора
Начните с проектной функции линии заграждений, затем сопоставьте изделие и условия монтажа. Для стройплощадки достаточно пройти пять шагов:
- Отметить периметр, опасные зоны, маршруты людей и техники.
- Разделить участки по назначению: предупреждение, защита, контроль доступа или направление потока.
- Сравнить точные исполнения СПО, 1БН(1), 3БН и локальных барьеров по заполнению и комплектности.
- Проверить основание, ветровые и другие воздействия, совместимость крепежа и предусмотренные проектом элементы.
- Рассчитать секции и проемы по схеме, затем сверить паспорт и состав поставки.
Если условия площадки меняются, пересмотрите схему. Повторное использование панелей возможно только после осмотра соединений, покрытия, рам и опор: поврежденный элемент не стоит возвращать в линию без оценки его пригодности. Перед следующим монтажом проверьте маркировку и паспорт, чтобы не смешать несовместимые исполнения.
